Guía de condiciones técnicas para instalar suelos de madera (2026)

Para instalar un suelo de madera, la obra tiene que estar cerrada, sin trabajos húmedos pendientes y con el aire entre 18 y 25 °C y entre el 35 y el 65 % de humedad relativa, estable al menos 7 días antes de empezar. Con suelo radiante, el sistema lleva en marcha 30 días, con su ciclo de secado documentado, y la superficie no pasa de 27 °C.

Estas son las condiciones que exigimos a la obra antes de descargar el material, con los valores de la UNE 56810:2023 y de Dinesen y cómo se comprueba cada una. Es el documento que acompaña a nuestro presupuesto y que el estudio puede incorporar al proyecto; en obra se cierra con el acta de evaluación inicial del protocolo de obra.

Las condiciones, con su cifra y su fuente

CondiciónValorFuente
Obra cerrada y estancaCarpinterías exteriores colocadas; sin entradas de agua ni de aire sin controlUNE 56810:2023, 5.1; Dinesen
Trabajos húmedosYesos, morteros, pinturas al agua y pruebas de instalaciones terminados y secosUNE 56810:2023, 5.1 y 5.1.5
Temperatura del aire18-25 °CDinesen; la norma exige estabilidad y remite al fabricante (5.1.3)
Humedad relativa35-65 %; por debajo del 35 % o por encima del 65 % más de 15 días es riesgoDinesen; UNE 56810:2023, 14.2
EstabilidadCondiciones estables al menos 7 días antes de empezar y durante toda la colocación; con registroUNE 56810:2023, 5.1.3
Punto de rocíoSoporte por encima del punto de rocío del aire, con el margen que fije la ficha del adhesivoFichas técnicas de adhesivos e imprimaciones
Suelo radianteEn marcha al menos 30 días antes; ciclo de secado documentado según UNE-EN 1264-4; colocación en las 48 h siguientes; apagado 24 h antes del encolado y 7 días después; superficie nunca por encima de 27 °CDinesen; UNE 56810:2023, 11.4 y 11.7
Refrigeración por sueloSondas de punto de rocío en el control del sistema y humedad del aire controladaCriterio de proyecto

La norma española no fija una temperatura ni una humedad de obligado cumplimiento: exige que sean estables y remite a las instrucciones de los fabricantes (5.1.3). Aplicamos el rango de Dinesen, que coincide con el intervalo de aviso de la norma. En Madrid, en invierno, el aire interior baja del 30 % sin humidificar; la condición de humedad se cumple con un humidificador o se documenta que no se cumple.

Termómetro infrarrojo apuntando a una tabla Douglas: 27,0 °C de temperatura superficial

Cómo se comprueba

Con la visita de evaluación quedan instalados sensores de temperatura y humedad que registran el clima del edificio hasta la entrega. Antes de descargar el material comprobamos el cierre de la obra, los trabajos húmedos pendientes, el clima registrado de los siete días anteriores y, si hay radiante, el ciclo de secado firmado por el instalador de la climatización. Con eso se firma el acta de evaluación inicial; sin eso, la madera no entra en la obra.

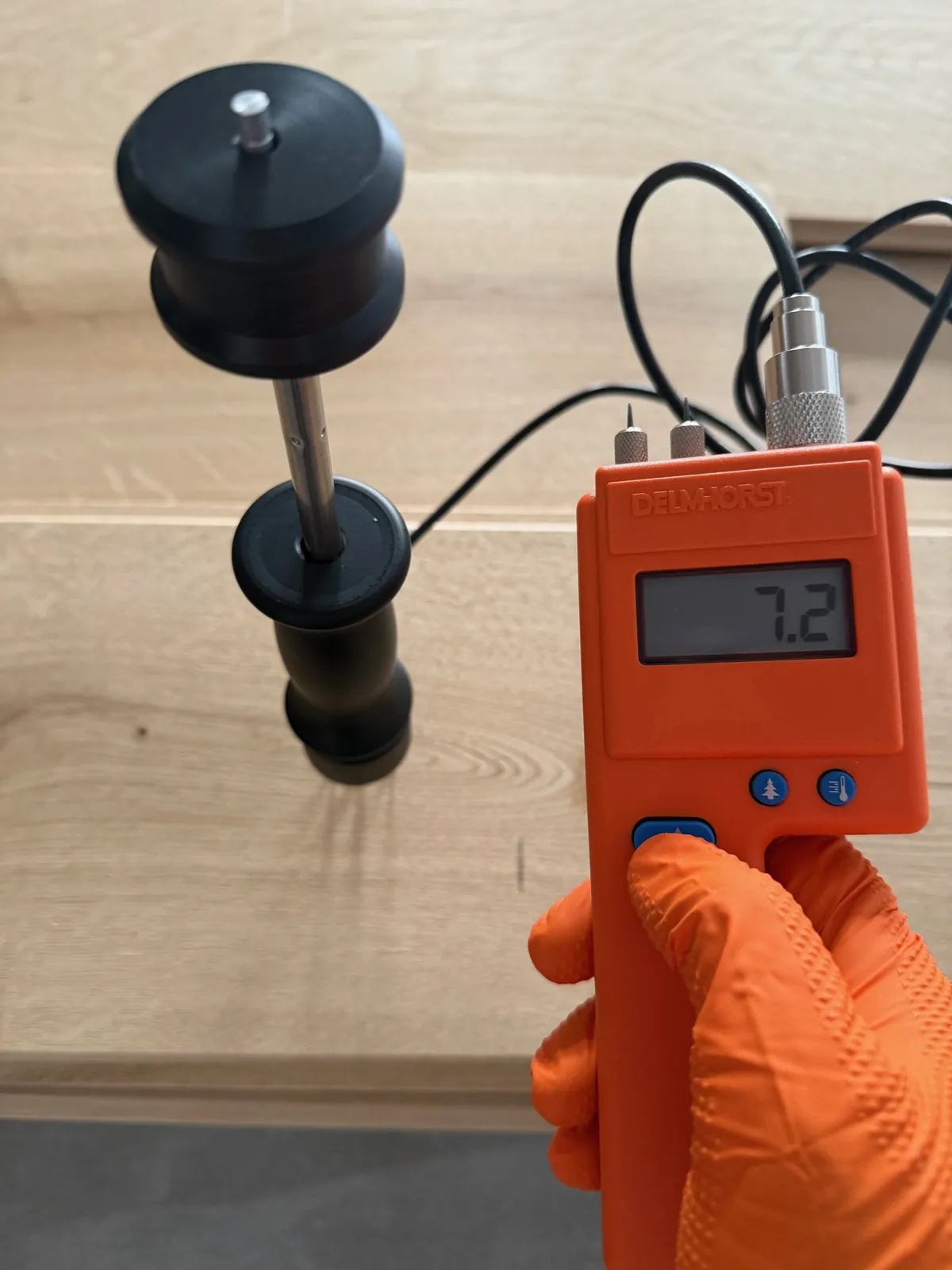

  • Higrómetro Delmhorst naranja con electrodo de martillo clavado en una tabla de roble; la pantalla marca 7,2
    Humedad de una tabla de roble, con electrodo de martillo: 7,2 en pantalla.

Qué pasa si una condición no se cumple

Se documenta la medición, se comunica a la dirección facultativa y se reprograma. Lo habitual es un plan corto: humidificar, terminar un trabajo húmedo, repetir el ciclo del radiante. Instalar con la obra fuera de condiciones deja fuera la garantía del fabricante y convierte cualquier deformación posterior en una discusión sin registros; la norma reparte la responsabilidad según lo que se midió y se anotó (5.1, 14.2 y 14.3).

Preguntas frecuentes

¿Esta guía sirve para tarima maciza y para multicapa?

Sí. Las condiciones de obra son las mismas; lo que cambia con el producto son los límites del soporte y el método de fijación, que están en la guía de preparación del soporte y en las instrucciones de cada fabricante.

¿Qué significa que las condiciones sean estables?

Que una lectura correcta un día no basta: el clima tiene que mantenerse dentro del rango durante al menos siete días antes de colocar y durante la colocación, y el edificio tiene que ser capaz de mantenerlo después. Por eso registramos con sensores y no con una lectura puntual.

¿Es obligatorio el ciclo de secado si hay suelo radiante?

Sí. La UNE 56810:2023 (11.4) exige secar la solera con el propio sistema y documentar la puesta en marcha según la UNE-EN 1264-4, y el instalador del suelo puede exigir ese registro. Dinesen añade que el sistema lleve en marcha al menos 30 días antes de colocar, también en verano.

¿Y si hay refrigeración por el suelo?

Se puede instalar madera, con una condición: la superficie del suelo tiene que quedar siempre por encima del punto de rocío del aire. Eso exige sondas de punto de rocío en el control del sistema y humedad del aire controlada. Nuestra calculadora de punto de rocío da el valor para cada combinación de temperatura y humedad.

¿La humedad relativa es la misma en todas las fases de la obra?

Cambia con la fase, y cada una tiene su cifra en el expediente:

  • Solera, antes de instalar: la humedad relativa se mide en su interior; con barrera de vapor, Dinesen admite hasta el 85 %.
  • Madera al llegar: Dinesen la entrega al 8 ± 1 % de humedad, la que corresponde a un aire del 40-45 %.
  • Aire, de la entrega del material al acabado: 18-25 °C y 35-65 %, estable al menos 7 días antes de empezar.
  • Aire, con el suelo en uso: 35-65 %; entre el 40 y el 50 % la tabla se mantiene estable y plana.
  • Invierno con suelo radiante: 40-45 %, nunca por debajo del 35 %, con la superficie a 27 °C como máximo.

Son los valores de Dinesen (requisitos antes de instalar y suelo radiante); con otro fabricante aplicamos los suyos, como el 45-60 % de Foglie d’Oro.

¿Queréis estas condiciones en vuestro proyecto?

Mandadnos planos o superficie, el producto previsto, si hay radiante y la fecha de obra. Os enviamos este documento con el presupuesto y, aceptado, hacemos la visita de evaluación con sensores que registran el clima del edificio hasta la entrega.

O llamadnos o escribidnos por WhatsApp al 664 150 970.

Sobre el autor. Javier Gómez Redondo, director técnico de Wood To Love. Dinesen Certified Craftsman y Bona Certified Craftsman, con la formación de la FEPM en pavimentos de madera e informes periciales. Tercera generación en el oficio de los suelos de madera. Más sobre el equipo.
